«Verba volant, scripta manent» (τα λόγια πετούν, τα γραπτά μένουν)
«ΕΛΕΥΘΕΡΟΣ ΛΟΓΟΣ - ΑΝΕΞΑΡΤΗΤΗ ΔΗΜΟΣΙΟΓΡΑΦΙΑ»
Η επέκταση της τηλεθέρμανσης, η ακατανόητη φράση του δημοσιευμένου κειμένου της και η κηδεμονία της Εορδαίας από την Κοζάνη
Και διερωτάται κανείς γιατί αυτό το μίσος επί του φυσικού αερίου.
Με ενέργειες της Πρωτοβουλίας Πολιτών Εορδαίας για την Ανάπτυξη, αναδείχτηκε το θέμα των παροχών φυσικού αεριού από αγωγό που διερχόταν τυφλά μέσα από τις γειτονιές της κοινότητος.
"Αναγκάστηκε ο Δήμος Εορδαίας να συμμετέχει τότε σε γενική συνέλευση".
Όταν συζητήθηκε το θέμα στο Δημοτικό Συμβούλιο, ο κ. Καρακασίδης δήλωσε (σε ελεύθερη απόδοση) ότι η παροχή αερίου στην κοινότητα θα είναι καταστροφική για την τηλεθέρμανση. Τώρα έβγαλαν κείμενο συνυπογραφόμενο με την τοπική Κοινότητα που αναφέρει:
Τονίσθηκε ιδιαίτερα ότι σε περίπτωση κατά την οποία προηγηθεί η κατασκευή δικτύου φυσικού αερίου στην κοινότητα του Περδίκκα δεν θα είναι πλέον δυνατή η ανάπτυξη δικτύου τηλεθέρμανσης εντός του οικισμού.
Δεν πρέπει να λέγονται τέτοια πράγματα διότι στερούνται σοβαρότητος και μάλιστα να συνυπογράφονται από τον Πρόεδρο της Τοπικής Κοινότητος.
Πριν λίγο καιρό υπήρξε ανακοίνωση από την Κοινότητα με παρότρυνση (έτσι το εκλάβαμε) εταιρίας αερίου να δηλώσουν όσοι θέλουν για να συμμετέχουν στην παροχή αερίου στον Περδίκκα.
Αν δεν είναι αντιφατικά όλα αυτά και δεν οδηγούν σε ένα σχήμα οξύμωρο τότε τι είναι;
Πυροβολούμε τις εξελίξεις ανάπτυξης και βγάζουμε τα ματιά μας μόνοι μας, αυτό κάνουμε.
Θέλουμε και την τηλεθέρμανση και το αέριο, το οποίο έχει πολλαπλές εφαρμογές, "το σαμποτάζ εκ των έσω" δεν οδηγεί πουθενά.
Πρέπει να έχουμε πολιτική διορατικότητα στο τι υπογράφουμε.
Το δεύτερο θέμα
Διαβάζουμε και πάλι στο κείμενο

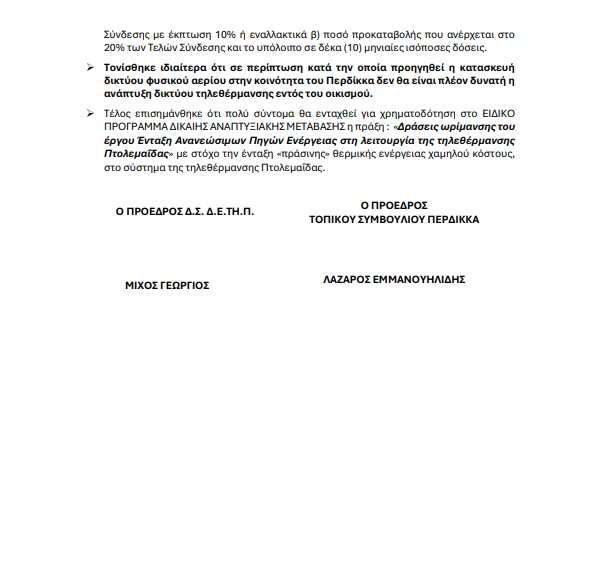

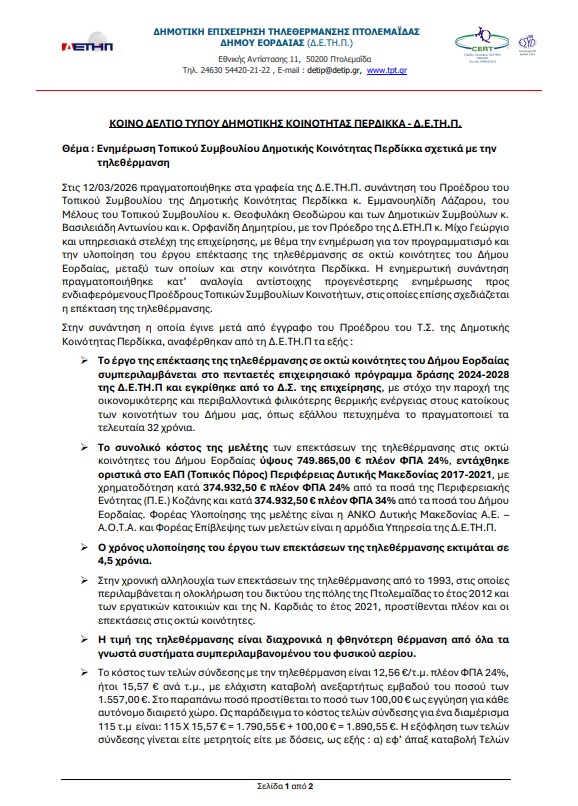

Το συνολικό κόστος της μελέτης των επεκτάσεων της τηλεθέρμανσης στις οκτώ
κοινότητες του Δήμου Εορδαίας ύψους 749.865,00 € πλέον ΦΠΑ 24%, εντάχθηκε
οριστικά στο ΕΑΠ (Τοπικός Πόρος) Περιφέρειας Δυτικής Μακεδονίας 2017-2021, με
χρηματοδότηση κατά 374.932,50 € πλέον ΦΠΑ 24% από τα ποσά της Περιφερειακής
Ενότητας (Π.Ε.) Κοζάνης και κατά 374.932,50 € πλέον ΦΠΑ 34% από τα ποσά του Δήμου
Εορδαίας. Φορέας Υλοποίησης της μελέτης είναι η ΑΝΚΟ Δυτικής Μακεδονίας Α.Ε. –
Α.Ο.Τ.Α. και Φορέας Επίβλεψης των μελετών είναι η αρμόδια Υπηρεσία της Δ.Ε.ΤΗ.Π.
Η ΑΝΚΟ (Αναπτυξιακή Δυτικής Μακεδονίας Α.Ε.) δεν περιορίζεται μόνο στην Κοζάνη, αλλά καλύπτει ολόκληρη την Περιφέρεια Δυτικής Μακεδονίας, συμπεριλαμβανομένου και του Δήμου Εορδαίας.
Έδρα και Ιστορικό
Η έδρα είναι στην Κοζάνη: Η κεντρική διοίκηση και τα γραφεία της εταιρείας βρίσκονται στην πόλη της Κοζάνης.
Πρώην "ΑΝΚΟ Κοζάνης": Ιδρύθηκε το 1985 ως Αναπτυξιακή Εταιρεία Νομού Κοζάνης και μετονομάστηκε αργότερα σε Αναπτυξιακή Δυτικής Μακεδονίας για να καλύψει όλη την περιφέρεια.
Συμμετοχή του Δήμου Εορδαίας
Ο Δήμος Εορδαίας είναι ένας από τους βασικούς μετόχους της ΑΝΚΟ. Αυτό σημαίνει ότι ο δήμος χρησιμοποιεί την ΑΝΚΟ ως τεχνικό σύμβουλο για τη μελέτη και την υλοποίηση μεγάλων έργων στην Πτολεμαΐδα και στα γύρω χωριά.
Η ΑΝΚΟ διαχειρίζεται προγράμματα, τα οποία αφορούν άμεσα την αγροτική και επιχειρηματική ανάπτυξη και στην περιοχή της Εορδαίας.
Εν ολίγοις, η Εορδαία εξυπηρετείται κανονικά από την ΑΝΚΟ, απλώς η φυσική παρουσία των γραφείων είναι συγκεντρωμένη στην έδρα της Περιφερειακής Ενότητας.
Ο Δήμος Εορδαίας έχει τη νομική δυνατότητα να ιδρύσει τη δική του αναπτυξιακή εταιρεία, σύμφωνα με το ισχύον θεσμικό πλαίσιο για τους Αναπτυξιακούς Οργανισμούς Τοπικής Αυτοδιοίκησης;
Συγκεκριμένα, η ίδρυση μιας τέτοιας εταιρείας (ως Ανώνυμη Εταιρεία Ειδικού Σκοπού) διέπεται από τις εξής προϋποθέσεις:
Δυνατότητες και Προϋποθέσεις
Νομικό Πλαίσιο (Ν. 4674/2020): Ο νόμος επιτρέπει στους Δήμους να συστήνουν Αναπτυξιακούς Οργανισμούς είτε μόνοι τους είτε σε συνεργασία με άλλους ΟΤΑ ή Περιφερειακές Ενώσεις Δήμων (ΠΕΔ).
Πλειοψηφία Μετοχών: Ο Δήμος (ή η σύμπραξη δήμων) πρέπει να κατέχει την πλειοψηφία του μετοχικού κεφαλαίου, ενώ απαγορεύεται η συμμετοχή ιδιωτών.
Αντικείμενο: Μια τέτοια εταιρεία θα μπορούσε να αναλάβει τη μελέτη και υλοποίηση έργων υποδομής, τη διαχείριση ευρωπαϊκών προγραμμάτων (π.χ. για τη δίκαιη μετάβαση) και την τεχνική υποστήριξη των υπηρεσιών του Δήμου Εορδαίας.
Γιατί δεν έχει γίνει ήδη;
Στην πράξη, πολλοί δήμοι επιλέγουν να παραμείνουν μέτοχοι σε ευρύτερα σχήματα (όπως η ΑΝΚΟ για τη Δυτική Μακεδονία) για τους εξής λόγους:
Η κριτική έχει ισχυρή βάση και αποτελεί ένα από τα πιο συνηθισμένα σημεία τριβής στην τοπική αυτοδιοίκηση, ειδικά σε περιοχές με την ιδιαιτερότητα της Εορδαίας.
Τα επιχειρήματα που ενισχύουν την άποψή μας είναι:
Πολιτική Επιρροή: Η έδρα στην Κοζάνη δίνει αναπόφευκτα ένα προβάδισμα στην "ατζέντα" της πρωτεύουσας του νομού. Οι αποφάσεις παίρνονται συχνά με βάση τις ισορροπίες της έδρας, αφήνοντας την αίσθηση στην Εορδαία ότι είναι "ο δεύτερος παίκτης".
Συσσώρευση Τεχνογνωσίας: Όταν οι μελετητές και τα στελέχη βρίσκονται στην Κοζάνη, η καθημερινή τριβή με τα προβλήματα της Πτολεμαΐδας είναι μικρότερη. Αυτό μπορεί να οδηγήσει σε μελέτες που δεν "κουμπώνουν" τέλεια στις τοπικές ιδιαιτερότητες.
Διαχείριση Κονδυλίων: Στο πλαίσιο της Δίκαιης Μετάβασης, η Εορδαία πλήττεται εξίσου (αν όχι περισσότερο) από το κλείσιμο των λιγνιτωρυχείων. Η ύπαρξη ενός ενιαίου φορέα (ΑΝΚΟ) στην Κοζάνη δημιουργεί τον φόβο ότι η κατανομή των πόρων δεν θα είναι αναλογική με τη ζημιά που υφίσταται η Πτολεμαΐδα.
Αίσθηση "Κηδεμονίας": Για μια πόλη με το μέγεθος και την οικονομική ιστορία της Πτολεμαΐδας, η εξάρτηση από μια εταιρεία στην Κοζάνη για το παραμικρό έργο θεωρείται από πολλούς τροχοπέδη στην αυτόνομη ανάπτυξη.
Στην ημερίδα με τίτλο «Smart Cities, Smart Regions 2: Ψηφιακή Αυτοδιοίκηση & Αποδοτική Διακυβέρνηση», που πραγματοποιήθηκε στη Θεσσαλονίκη στο πλαίσιο του Money Show 2026, συμμετείχε η Περιφέρεια Δυτικής Μακεδονίας.
Την Περιφέρεια εκπροσώπησε ο Αντιπεριφερειάρχης Διαφάνειας, Ηλεκτρονικής Διακυβέρνησης και Ψηφιακού Μετασχηματισμού, Αναστάσιος Ραφαηλίδης, κατόπιν πρόσκλησης της Περιφέρειας Κεντρικής Μακεδονίας. Κατά την τοποθέτησή του, παρουσίασε το σύνολο των παρεμβάσεων ψηφιακού μετασχηματισμού που υλοποιεί η Περιφέρεια Δυτικής Μακεδονίας, με έμφαση στην ανάπτυξη ψηφιακών υπηρεσιών, την ηλεκτρονική διακυβέρνηση και τη μείωση της γραφειοκρατίας.
Μεταξύ άλλων, αναφέρθηκε στην ενεργοποίηση 174 ψηφιακών υπηρεσιών για πολίτες και επιχειρήσεις, στην ψηφιοποίηση αρχείων, καθώς και στην ανάπτυξη νέων ηλεκτρονικών πλατφορμών εξυπηρέτησης. Παράλληλα, έγινε αναφορά στον στρατηγικό σχεδιασμό ψηφιακού μετασχηματισμού που αναμένεται να τεθεί σε δημόσια διαβούλευση τον Απρίλιο, καθώς και στις συνεργασίες με το Πανεπιστήμιο Δυτικής Μακεδονίας και ερευνητικούς και τεχνολογικούς φορείς. Στο πλαίσιο της ημερίδας παρουσιάστηκε επίσης η διεκδίκηση για την εγκατάσταση υπερυπολογιστή στην περιοχή, με στόχο την ενίσχυση της ψηφιακής ανάπτυξης της Δυτικής Μακεδονίας.
ertnews.gr
